Пусконаладка оборудования — это процесс по вводу в эксплуатацию ранее смонтированного оборудования с целью ее дальнейшей настройки для безопасной эксплуатации.
Пусконаладка проводится для выявления возможных недостатков оборудования, их устранения и для проверки готовности к дальнейшему функционированию.
Пусконаладке обязательно подлежит всё оборудование, работающее под избыточным давлением, включая котельное оборудование, сосуды под избыточным давлением и т.д.
Пусконаладка оборудования проводится после завершения монтажа оборудования.
Пусконаладку может проводить та же организация, что выполняла монтаж, при наличии соответствующих разрешений и квалификации.

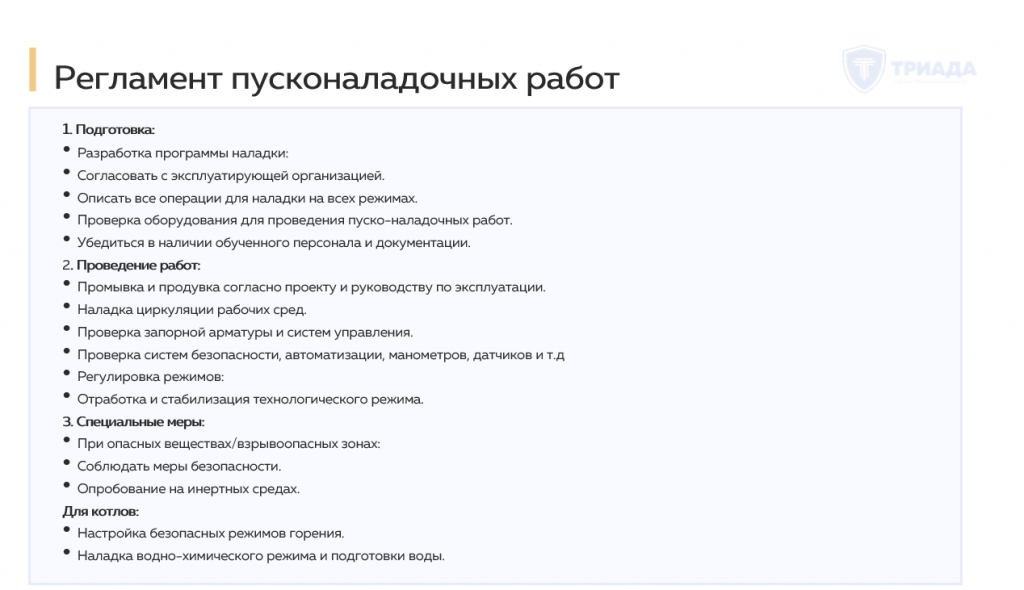

До начала пусконаладочных работ разрабатывается программа.
Программа пусконаладочных работ согласовывается с эксплуатирующей организацией и должна включать описание всех технологических операций и контрольных действий для обеспечения настройки оборудования на всех режимах работы.
Также перед началом пусконаладочных работ проводится обязательный визуальный осмотр оборудования (с применением неразрушающего контроля при необходимости).
В рамках диагностирования
проверяются целостность сварных соединений, герметичность системы, состояние предохранительных клапанов, арматуры и других ключевых элементов оборудования под давлением.
Предохранительные устройства оборудования настраиваются на срабатывание при конкретных параметрах давления.
Пусконаладочные работы включают в себя следующие мероприятия:
В зависимости от проектной документации и руководства по эксплуатации, проводится промывка и продувка трубопроводов и оборудования для удаления загрязнений.
В рамках наладки проверяется работа запорной арматуры, циркуляция рабочих сред и функционирование систем управления оборудования под давлением.
На данном этапе специалистами монтажной организации проводится настройка и отладка технологических режимов работы оборудования для достижения параметров, которые ранее были утверждены проектной документацией. Такие работы обычно включают в себя настройку систем отопления, химводоподготовки (ХВП) и регулировки безопасных режимов горения для котлов.
Важно! Режимы работы оборудования, настраиваемые в рамках пусконаладочных работ, должны соответствовать как и проектной документации, так и документации производителя оборудования (паспортам, инструкциям по эксплуатации).
После завершения пусконаладочных работ проводится комплексное опробование оборудования.
Комплексное опробование оборудования – это проверка оборудования на соблюдение условий надёжной работы при выполнении установленных проектом функций.
В рамках комплексного опробования специалистами проводится проверка работы оборудования с автоматикой безопасности, системами регулирования, сигнализации и вспомогательным оборудованием.
ФНП 536 устанавливает необходимость проводить опробование в течение не менее 72 часов для котельного оборудования, для трубопроводов – не менее 24 часов.

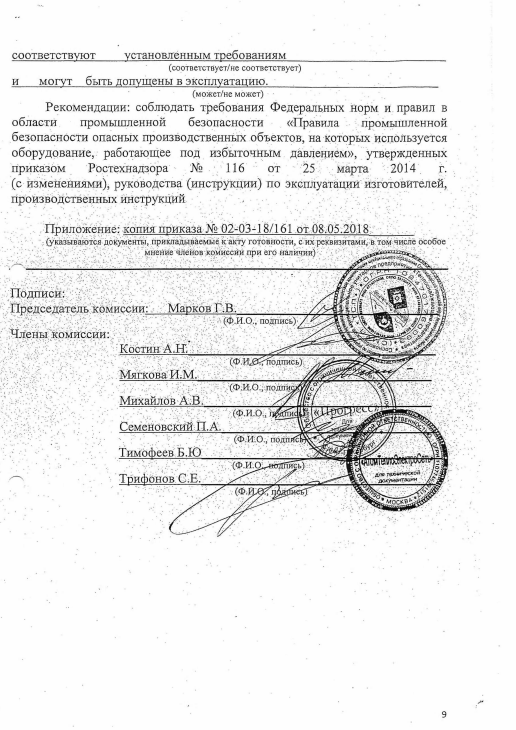

По завершении комплексного опробования составляется акт готовности оборудования в эксплуатацию, который подтверждает готовность системы к работе.
Для оформления акта собирается комиссия. Подробней о ней – вы можете прочитать в нашей статье об эксплуатации оборудования под избыточным давлением. Ниже будет доступна ссылка на статью.
Наши эксперты написали для вас более 200 статей по промышленной, экологической безопасности и проектированию. Их прочтение поможет Вашему предприятию детально ознакомиться с актуальными законодательными требованиями.
Оставьте свой номер телефона и наш эксперт перезвонит вам для детального обсуждения вашего проекта. В результате подготовим детальное предложение по реализации вашего проекта.
Промышленная безопасность
Идентификация опасного производственного объекта Регистрация опасного производственного объекта Лицензия на эксплуатацию ОПО Экспертиза промышленной безопасности Экспертиза промышленной безопасности здания Экспертиза промышленной безопасности проектной документации Обоснование безопасности Декларация промышленной безопасности Техническое освидетельствование© 1991-2025 Группа Компаний Триада
ИНН: 7701010056 ОГРН: 103770005263
Разработка сайта
Получите бесплатную консультацию
Получите коммерческое предложение!
Заполните заявку, наш эксперт свяжется с вами и в течение 1 дня подготовит полноценное коммерческое предложение!
Нажимая на кнопку, вы даете согласие на обработку ваших персональных данных
Получите бесплатный доступ!
Заявка на консультацию
Оставьте заявку на бесплатную консультацию и в течении 10 минут с Вами свяжется наш специалист и ответит на все интересующие вопросы
[Я принимаю условия передачи информации
Консультация эксперта!
Заполните форму, и мы свяжемся с Вами, чтобы обсудить удобное время посещения нашего офиса
Оставьте заявку на презентацию личного кабинета
Ошибка: Контактная форма не найдена.
Cкачайте PDF портфолио компании
Заполните заявку и сразу же получите pdf версию детального портфолио компании
Отклик на вакансию
Свяжитесь с нами любым удобным способом или заполните заявку ниже, — мы перезвоним
Нажимая на кнопку, вы соглашаетесь с политикой обработки персональных данных
